Admin 03 Jun 2026 01:38



Daftar Analisa Pekerjaan Konstruksi Bangunan

Analisa pekerjaan konstruksi merupakan langkah penting dalam perencanaan, pelaksanaan, dan pengawasan proyek bangunan. Melalui analisa yang komprehensif, pemilik proyek, kontraktor, dan tim perencana dapat memperkirakan biaya, waktu, serta sumber daya yang diperlukan sehingga risiko keterlambatan dan pemborosan dapat diminimalkan.

1. Pengertian Analisa Pekerjaan Konstruksi

Analisa pekerjaan konstruksi adalah proses mengidentifikasi, menghitung, dan mengevaluasi seluruh elemen pekerjaan yang akan dilakukan dalam suatu proyek bangunan. Analisa ini meliputi perincian volume pekerjaan, spesifikasi material, upah tenaga kerja, serta perhitungan biaya tidak langsung (overhead) dan profit.

2. Tujuan Utama Analisa

  • Estimasi biaya Menentukan total anggaran yang realistis.
  • Penjadwalan Menyusun urutan kerja dan durasi tiap aktivitas.
  • Pengendalian mutu Memastikan standar teknis terpenuhi.
  • Pengelolaan risiko Mengidentifikasi faktor-faktor yang dapat menimbulkan gangguan.
  • Pengambilan keputusan Membantu pemilik proyek memilih alternatif desain atau metode konstruksi yang paling efisien.

3. Komponen Utama Daftar Analisa

Berikut adalah komponenkomponen penting yang biasanya tercantum dalam sebuah daftar analisa pekerjaan konstruksi:

3.1. Pekerjaan Persiapan

  1. Pengukuran lahan dan survei topografi.
  2. Pembersihan lahan, pemotongan pohon, dan penggalian tanah.
  3. Pemasangan papan penunjuk, pagar sementara, dan fasilitas keamanan.

3.2. Pekerjaan Struktur

No. Uraian Pekerjaan Satuan Volume Keterangan
1 Pemasangan tiang pancang beton bertulang batang 120 Diameter 30cm, kedalaman 12m
2 Pengecoran balok kolom (BRC) m 85 Kualitas 30MPa
3 Pemasangan baja struktural ton 45 Profil Ibeam

3.3. Pekerjaan Arsitektur

  • Pemasangan dinding bata merah, bata ringan, atau panel prefab.
  • Pekerjaan plesteran, acian, dan finishing interior.
  • Pemasangan lantai keramik, parket, atau beton polishing.
  • Pengecatan dinding dan plafon.

3.4. Pekerjaan MEP (Mechanical, Electrical, Plumbing)

  1. Instalasi instalasi listrik (panel, kabel tray, stopkontak, saklar).
  2. Instalasi pipa air bersih, pipa pembuangan, dan sistem sanitasi.
  3. Instalasi HVAC (penyediaan ducting, AC split, ventilasi).
  4. Pengadaan dan pemasangan sistem fire fighting.

3.5. Pekerjaan Lanskap dan Eksterior

  • Pekerjaan paving block, trotoar, dan driveway.
  • Pemasangan pagar, gerbang, dan pintu keluar masuk.
  • Penanaman pohon, rumput, dan taman minimalis.

4. Metode Penghitungan Volume

Penghitungan volume pekerjaan biasanya memakai rumus standar sesuai dengan SNI (Standar Nasional Indonesia) atau pedoman internasional. Contoh perhitungan untuk dinding bata merah:

        Volume = Panjang  Tinggi  Tebal        Contoh: 10m  3m  0,12m = 3,6m

Setelah volume diketahui, selanjutnya dikalikan dengan koefisien bahan dan upah untuk mendapatkan nilai satuan kerja.

5. Penentuan Harga Satuan

Harga satuan diperoleh dari dua sumber utama:

  1. Daftar Harga Bahan Merujuk pada katalog produsen atau marketplace konstruksi.
  2. Upah Tenaga Kerja Mengacu pada Upah Minimum Regional (UMR) atau tarif serikat pekerja.

Contoh perhitungan harga satuan balok beton (30MPa):

        Bahan:        - Semen 1sak = Rp75.000        - Pasir 1m = Rp300.000        - Batu split 1m = Rp400.000        - Air = Rp5.000        Ratarata kebutuhan per m beton = 300kg semen, 0,7m pasir, 1,1m batu.        Harga bahan per m = (300/50)75.000 + 0,7300.000 + 1,1400.000 + 5.000                         = 450.000 + 210.000 + 440.000 + 5.000                         = Rp1.105.000        Upah pekerja (pembongkaran, cetak, finishing) = Rp250.000/m        Total harga satuan = Rp1.355.000/m

6. Penyusunan Jadwal (Scheduling)

Setelah semua item kerja teridentifikasi dan biayanya diketahui, langkah berikutnya adalah menyusun jadwal menggunakan diagram Gantt atau metode CPM (Critical Path Method). Elemen penting dalam penjadwalan:

  • Urutan logis (precedence) antar pekerjaan.
  • Durasi estimasi tiap aktivitas.
  • Float atau slack time untuk mengantisipasi keterlambatan.

7. Pengendalian Biaya dan Evaluasi

Selama pelaksanaan, nilai realisasi biaya harus terus dibandingkan dengan estimasi (Earned Value Management). Indikator kunci yang dipantau meliputi:

  1. BCWP (Budgeted Cost of Work Performed)
  2. BCWS (Budgeted Cost of Work Scheduled)
  3. ACWP (Actual Cost of Work Performed)

Jika nilai ACWP melebihi BCWP, maka diperlukan tindakan korektif seperti revisi jadwal, negosiasi ulang harga material, atau penambahan tenaga kerja.

8. Contoh Daftar Analisa Ringkas

Kode Pekerjaan Satuan Volume Harga Satuan (Rp) Total (Rp)
01 Galian Tanah (cekungan) m 250 120.000 30.000.000
02 Pengecoran Pondasi Footing m 80 1.350.000 108.000.000
03 Pemasangan Dinding Bata Merah m 560 250.000 140.000.000
04 Instalasi Listrik (panel & kabel tray) paket 1 85.000.000 85.000.000
05 Pengecatan Interior m 720 45.000 32.400.000
Subtotal 395.400.000

9. Kesimpulan

Daftar analisa pekerjaan konstruksi bangunan merupakan dokumen yang menjadi tulang punggung perencanaan proyek. Dengan menyiapkan analisa yang detailmulai dari identifikasi pekerjaan, perhitungan volume, penetapan harga satuan, hingga penyusunan jadwalsemua pihak terkait dapat bekerja dengan transparansi dan kendali yang lebih baik. Pada akhirnya, kualitas hasil akhir bangunan akan meningkat, biaya dapat ditekan pada level yang wajar, dan risiko kegagalan proyek dapat diminimalisir.

Untuk informasi lebih lanjut atau konsultasi proyek, silakan hubungi tim kami.

File Referensi Untuk Daftar Analisa Pekerjaan Konstruksi Bangunan

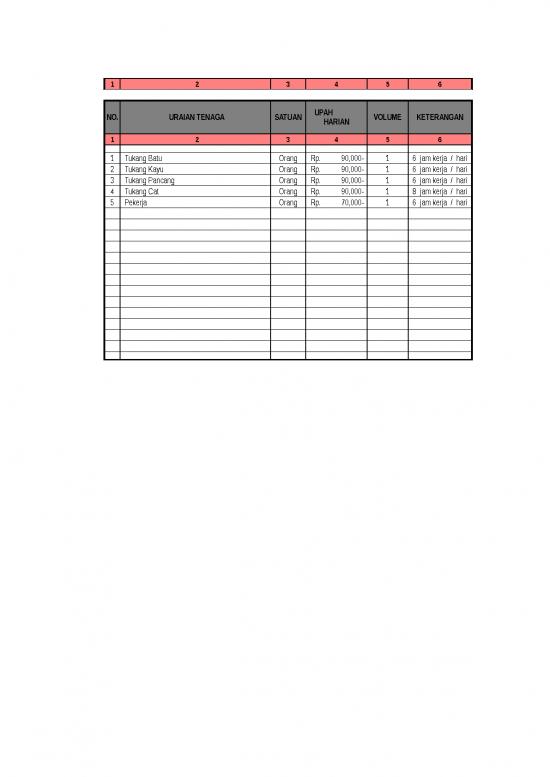

Screenshoot
