Analisa Satuan Pekerjaan Konstruksi Pekerjaan Persiapan
Pekerjaan persiapan merupakan tahap awal dalam setiap proyek konstruksi. Meskipun sering dianggap remeh, pekerjaan persiapan memengaruhi kelancaran proses selanjutnya, keamanan kerja, serta akurasi biaya. Analisa satuan pekerjaan (ASP) pada tahap ini membantu kontraktor, konsultan, dan pemilik proyek menghitung kebutuhan material, tenaga kerja, peralatan, dan waktu secara terperinci sehingga anggaran dapat dipertanggungjawabkan.
1. Pengertian Pekerjaan Persiapan
Pekerjaan persiapan meliputi semua kegiatan yang dilakukan sebelum pekerjaan struktural utama dimulai. Contohnya:
- Pembersihan lahan (penebangan, pembersihan sampah, dan pemindahan material)
- Pengecoran atau pemasangan pondasi sementara (sokongan, penanda level)
- Pemasangan patok dan pengukuran batas lahan
- Pengadaan dan penempatan fasilitas sementara (kantor lapangan, gudang material, toilet)
- Pengaturan akses jalan temporer dan area parkir
- Pemasangan pagar pengaman dan penunjuk arah
2. Komponen Analisa Satuan Pekerjaan Persiapan
ASP pada tahap persiapan biasanya dibagi menjadi tiga komponen utama:
2.1. Bahan dan Material
Material yang umum dipakai meliputi pasir, batu pecah, semen, batu kali, kayu balok, papan kayu, geotekstil, serta bahan kimia antiherbisida untuk area yang akan digali.
2.2. Tenaga Kerja
Berbagai jenis tenaga kerja diperlukan, antara lain:
- Pekerja umum (buruh harian lepas)
- Mandor lapangan
- Operator alat berat (excavator, bulldozer, dump truck)
- Surveyor
- Staf keamanan
2.3. Peralatan dan Mesin
Alat-alat yang sering dipakai antara lain:
- Excavator
- Bulldozer
- Dump truck
- Compactor/roller
- Alat ukur (total station, waterpass)
- Alat pemotong kayu, palu, sekop, cangkul
3. Metode Penghitungan ASP
Berikut langkahlangkah umum dalam melakukan analisa satuan pekerjaan persiapan:
- Identifikasi Kegiatan Buat daftar semua item pekerjaan persiapan berdasarkan gambar kerja dan spesifikasi.
- Penentuan Kuantitas Hitung volume atau satuan masingmasing item (m, m, batang, unit).
- Penentuan Koefisien Tentukan faktor produktivitas (e.g., m/hari per mesin) serta faktor pemborosan material.
- Penghitungan Harga Satuan Campurkan harga bahan, upah, dan sewa peralatan dengan koefisien yang relevan.
- Penggabungan ke dalam RAB Jumlahkan nilai total per item untuk memperoleh biaya persiapan keseluruhan.

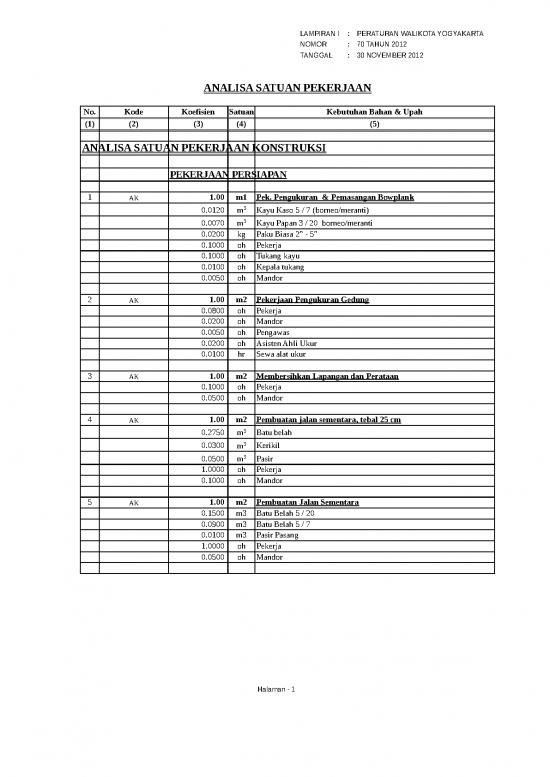

4. Contoh Tabel Analisa Satuan
| No. | Uraian Pekerjaan | Satuan | Kuantitas | Harga Bahan | Upah | Alat | Total (Rp) |
| 1 | Pembersihan lahan (penebangan & pemindahan sampah) | m | 120 | 75.000 | 100.000 | 30.000 | 26.400.000 |
| 2 | Pemasangan patok batas | buah | 250 | 5.000 | 7.500 | 2.000 | 3.375.000 |
| 3 | Penyediaan fasilitas sementara (kantor, toilet) | unit | 1 | 15.000.000 | 5.000.000 | 3.000.000 | 23.000.000 |
| 4 | Pembuatan jalan akses temporer (gravel 15cm) | m | 500 | 40.000 | 20.000 | 15.000 | 37.500.000 |
| 5 | Pemasangan pagar keamanan 2m | m | 200 | 30.000 | 12.000 | 8.000 | 10.000.000 |
| Subtotal | 100.275.000 |
5. Faktor-Faktor Penting dalam Analisa Persiapan
- Kondisi Lapangan Topografi, jenis tanah, dan keberadaan utilitas tersembunyi dapat memengaruhi produktivitas.
- Cuaca Hujan deras atau suhu ekstrem dapat menurunkan kecepatan pekerjaan dan menambah biaya tambahan.
- Ketersediaan Material Jarak pemasok, waktu pengiriman, dan fluktuasi harga bahan baku.
- Regulasi Lokal Izin lingkungan, tata ruang, serta peraturan keselamatan kerja yang harus dipatuhi.
- Koordinasi antardisiplin Penyelarasan antara tim survei, manajemen proyek, dan subkontraktor.
6. Manfaat Menggunakan Analisa Satuan pada Pekerjaan Persiapan
Dengan ASP yang akurat, pihak proyek dapat:
- Menghindari pemborosan material dan tenaga kerja.
- Menetapkan jadwal realistis dan mengurangi risiko keterlambatan.
- Meningkatkan transparansi biaya sehingga memudahkan kontrol anggaran.
- Memberikan dasar yang kuat untuk negosiasi kontrak dengan subkontraktor.
- Meningkatkan keselamatan karena area kerja yang terorganisir dengan baik mengurangi potensi kecelakaan.
7. Kesimpulan
Pekerjaan persiapan adalah fondasi bagi kelancaran seluruh proyek konstruksi. Analisa satuan pekerjaan pada tahap ini memberikan gambaran menyeluruh mengenai kuantitas material, kebutuhan tenaga kerja, serta penggunaan alat berat. Dengan memperhatikan faktorfaktor lapangan, cuaca, regulasi, dan koordinasi tim, ASP dapat menghasilkan estimasi biaya yang realistis dan mendukung pengambilan keputusan yang tepat. Pada akhirnya, investasi waktu pada analisa persiapan akan menurunkan risiko biaya tak terduga dan meningkatkan efektivitas pelaksanaan proyek secara keseluruhan.
